躬行實干出實績
——陜西東莊水利樞紐工程建設高質量推進

分享到:
2022-05-24

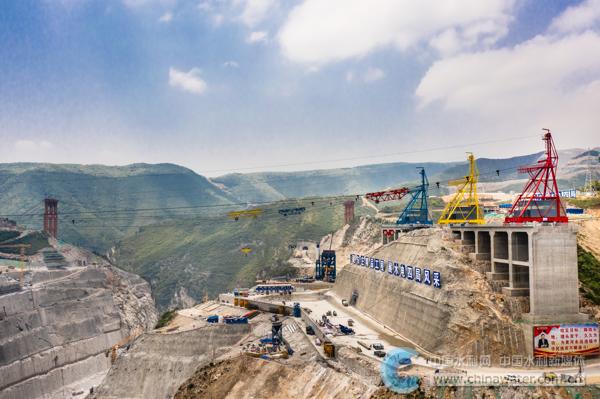

東莊水利樞紐施工現場

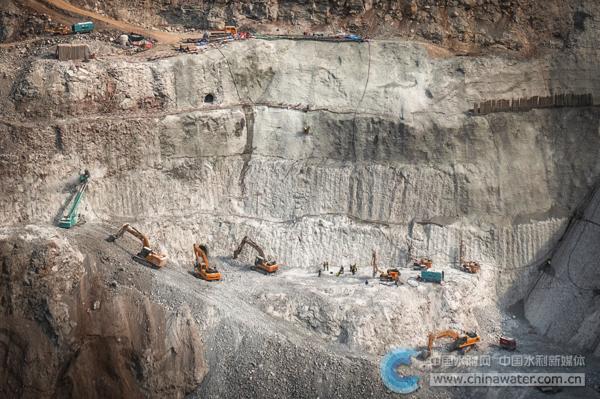

東莊水利樞紐施工現場

  □記者 劉艷芹

  5月的涇河大峽谷,山林茂盛,草木葳蕤。

  山路上蜿蜒40多分鐘,原本寂靜的山谷頓時一片喧鬧,3臺30噸級的纜機正在涇河峽谷中來回穿梭,為工程調運物資。

  “這是我們的纜機平臺,工作面所需的施工材料基本都要用纜機運送!陜西東莊水利公司建設質量部部長陳夢說。

  舉目遠望,谷底、對面、甚至半山腰,都有機械、工人在緊張施工。機器轟鳴聲,爆破轟炸聲,人語嘈雜聲,匯聚成一幅繁忙又令人震撼的施工場面。

  地處咸陽市禮泉縣涇河大峽谷的東莊水利樞紐工程,建成后庫容32.76億立方米,壩高230米,是陜西省目前庫容最大、壩高最高的水利工程。陳夢說:“工程實施歷經坎坷,肩負幾代人的心血和期待,我們將凝心聚力推進工程建設,力爭早日高標準、高質量建成投運,造福三秦人民。

  篤行不怠繪好一張圖

  涇河是渭河的最大支流,渭河的泥沙主要來自涇河。據測算,涇河多年平均輸沙量2.37億噸,約占渭河來沙的70%,黃河來沙的1/6。涇河流域的高含沙洪水,加之三門峽水庫運用的影響,導致渭河下游河床不斷淤積抬升,已發展為地上“懸河”,成為洪災頻發的根源。

  1950年9月底,中央安排研究解決渭河流域防洪灌溉問題,西北黃河工程局會同陜西省水利局及地質專家對涇河進行查勘規劃,首次提出在涇河建設高壩大庫的設想。

  此后,由于各種原因,東莊水庫經歷了“六起五落”的坎坷歷程。但追尋“高峽平湖”夢想的陜西水利人,堅持不懈、篤行不怠,圍繞開發目標、巖溶滲漏、泥沙淤積等問題進行了多次技術論證

  2010年5月,陜西省委、省政府作出決定重啟東莊水利樞紐前期工作。2018年6月29日,陜西省委、省政府召開東莊水利樞紐工程全面建設推進會,標志著工程正式開工建設。

  東莊水利樞紐工程開發任務“以防洪減淤為主,兼顧供水、發電及改善生態等綜合利用”。工程建成后,通過攔蓄洪水、調水調沙,使涇河下游防洪標準從10年一遇提高到20年一遇,使渭河100年一遇的洪水削減為50年一遇。確保西安、咸陽、渭南3市9縣區近150萬人和80萬畝耕地的防洪安全,有效解決渭河淤積和洪水災害問題,渭河下游“小水大災”現象將不復存在。

  同時實現年均供水4.35億立方米,年均發2.85億度,并大幅改善涇渭流域生態環境,確保涇河下游不斷流,涇渭濕地不萎縮、不退化。

  攻堅克難下穩一盤棋

  “樞紐主要建筑物即大壩,就位于我們腳底下這個位置,由混凝土雙曲拱壩、泄水消能系統、引水發電系統、供水進水塔等組成;炷岭p曲拱壩壩高230米,目前我們已經開挖了130米左右,預計今年年底將完成剩余100米的開挖工作,明年春天開始混凝土澆筑工作,澆筑工作將持續三年時間,中間一刻不能停,要保證大壩的穩固性。”站在纜機平臺,看著峽谷中正在建設的大壩,中國水電四局東莊施工局黨總支書記李鴻吉介紹道。

  工程建設中,東莊水利公司始終堅持工程質量全過程控制,做到事前預防控制,事中過程控制和事后檢驗把關。對關鍵工序、重點難點部位的施工過程進行旁站監督,實行重點檢查,糾正違規操作,消除質量隱患。同時建立健全重大問題約談、工程結算支付與質量評定掛鉤等制度,對不規范的質量行為進行處罰

  東莊水利公司建設質量部工作人員白炳南說:“我們引進了中國水科院的北斗3代定位技術,對圍堰碾壓質量進行監測,前方的碾壓參數可以實時傳輸?shù)街悄鼙O(jiān)控平臺,實現質量實時控制和問題溯源。并在圍堰邊坡設置高清監控系統,將圍堰一線施工影像實時傳輸?shù)街悄鼙O(jiān)控系統,能及時發現施工現場中的問題,及時處理。

  目前,東莊水利樞紐準備工程全面完工。施工供水工程已通水;110千伏施工供電工程完工投運;8條場內施工道路全面建成通車;導流洞工程全面完工,于2021年10月21日成功實現涇河截流。

  2022年,工程建設進入工種轉序年,東莊水利樞紐工程岸坡開挖、水墊塘二道壩、引水發電系統、庫壩區防滲等四個主體標段全面推進,為明春大壩首倉混凝土澆筑奠定基礎。

  今年5月3日,上游圍堰澆筑到頂;5月10日,下游圍堰填筑到頂,兩大工程節點均提前近一個月完成,為汛期大壩主體施工提供了安全保障,并為后續開挖、混凝土澆筑創造了有利的施工條件。

  上游圍堰施工期間面臨工期緊、工序多、交叉干擾大、節假日期間施工力量薄弱、低溫時段持久、雨雪天氣頻繁等諸多難題,施工單位不等不靠、惜時搶時,組織黨員崗號組、青年突擊隊等團體多次深入一線幫助搶進度、攻難關、促質量。另外,還通過方案優化調整、精準措施制定、強化現場組織、狠抓保障服務等措施有效推進實施進度,最終僅用時兩個半月即完成了澆筑任務。”李鴻吉說。

  智慧管護織密一張網

  519日,走進東莊水利監控調度中心,一面寬7.32米、高2.06米的LED顯示屏映入眼簾。

  據東莊水利監控調度中心副部長李萌介紹,東莊水利監控調度中心是集通信、指揮、控制、信息于一體的集成平臺,是東莊水利樞紐信息化的中樞系統,通過數據與三維場景集成可視化展示,可為管理者提供工程建設、管理、服務的信息。目前該系統已實現對人、機、料、法、環全過程閉環監控,對施工進度、施工質量、項目合同、工程投資、工程安全、工程設計、物資采購等業務實現數字化、信息化、和智能化管理。

  其中,東莊水利樞紐工程圍堰施工管理平臺,可為項目管理人員提供定位、碾壓數據等基礎信息。通過對圍堰填筑壓實過程中壓實遍數、壓實速度、壓實軌跡、振動頻率、振動幅度等數據采集,依據施工數據及標準施工工藝,對圍堰壓實的均勻性、穩定性進行質量推定,從而實現壓實施工過程控制施工區域機動車輛監管系統實現了施工區域車輛定位及車速監測的集成,極大程度保證了施工區域人身和財產安全。

  李萌說:“信息化系統的安裝,可以使管理者隨時通過手機或者電腦檢查施工單位的施工情況,發現問題第一時間進行處理,為工程建設質量筑牢基礎。

  躬行實干出實效,交出亮麗成績單。截至目前,東莊水利樞紐工程已完成9個單位工程的驗收,分部工程、單元工程(水利部分)的優良率分別為95%、93%,9個單位工程均達到優良。今年1至4月,東莊水利樞紐工程完成投資3.76億元。

  今年是大壩工程實現轉序的關鍵之年,我們將在保證安全、保證質量的前提下加快施工節奏,以建功十四五、奮進新征程勞動賽為引領,激情作為,勇于擔當,力爭早日圓滿完成轉序階段各項任務。”陳夢說。

  來源:中國水利網站 2022年5月24日

劉艷芹
見習編輯:王瑜
相關新聞

眾志成城戰“洪魔”
鏖戰風雨顯擔當
陜西西安水文中心:AI智能分析實現“有人監管、無人值守”
密而不疏 全力以赴
修筑梯田保水土 打壩攔沙治流域
歡迎訪問“中國水利”網


主辦:中國水利報社 版權所有 不得復制或建立鏡像
投稿信箱:abc@chinawater.com.cn 編輯部電話:010-63205285 業務聯系:010-63205284
