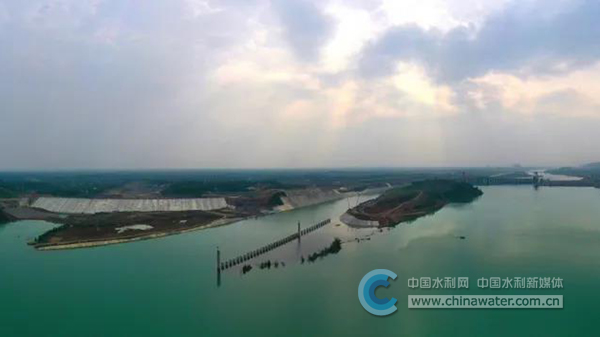

大藤峽工程啟動52米高程蓄水

分享到:
2020-09-01


  中國水利網站9月1日訊(通訊員 黃鷺)根據大藤峽水利樞紐工程2020年水庫調度運用計劃,9月1日0時,大藤峽工程啟動從47.6米高程向52米高程蓄水。

  3月10日,大藤峽工程正式一期下閘蓄水,3月25日,蓄至44米高程,滿足發電、通航最低需求。5月19日,工程一期下閘蓄水(52米高程)通過水利部驗收,具備蓄水條件,6月1日蓄至47.6米汛限水位。汛期,大藤峽公司嚴格按照汛限水位調度運行,戰勝西江1號洪水,經受兩次近20000立方米每秒洪水考驗,工程安然無恙。按照調度運行計劃,9月1日0時起開始向52米高程蓄水。

  52米是樞紐在左岸工程運行與右岸工程建設并行期間允許運行的最高水位。大藤峽公司高度重視蓄水工作,提前組織編寫蓄水方案,及時向上下游相關單位發布蓄水通告,確保安全、有序蓄水。

  根據方案,蓄水期間公司將統籌調度,滿足下游河段生態、航運和補水壓咸流量要求。水庫預計9月1日24時蓄至48.92米高程,9月2日24時蓄至50.13米高程,9月3日24時蓄至51.24米高程,9月4日19時蓄至52米高程。

  來源:中國水利網站  2020年9月1日
