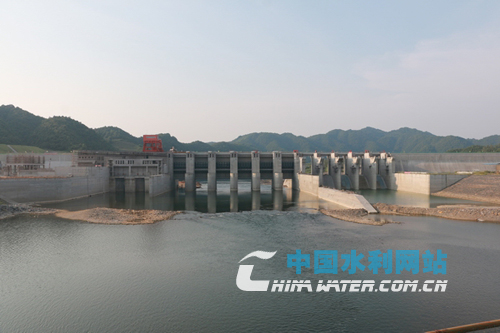

浯溪口大壩全貌
中國水利網站12月3日訊 (通訊員 汪濤)浯溪口水利樞紐大壩主體工程進入收尾階段,景德鎮市城市防洪工程呂蒙堤項目完成主體工程建設任務,37座新增病險水庫除險加固工程基本完成,樂平市后港鎮、眾埠鎮、浮梁縣鵝湖-莊灣鄉、蛟潭鎮、江村鄉等5個防洪工程已全面完工,今年前11個月景德鎮市落實水利投入10.16億元,水利工程建設全面提速,為實施“十三五” 水利發展規劃開好局、起好勢。
浯溪口水利樞紐大壩主體土建工程已于今年6月底完成施工,比計劃提前了180天竣工。目前,大壩主體工程已進入收尾階段,3臺大型水輪發電機組正在安裝,有望年底竣工。截至11月底,主體工程完成投資4.61億元,混凝土澆筑約41.23萬立方米,土石方74萬立方米,鋼筋制安9700噸,灌漿2萬余米。景德鎮市城防工程呂蒙堤完成主體工程建設任務,土方填筑102萬立方米,完成鳳崗、蘭田、呂蒙三座排澇站建筑主體工程并對機電設施進行了安裝調試,完成投資約7000萬元。預計12月底完成項目交付使用驗收。37座新增病險水庫除險加固工程基本完成,大型水閘樂平市眾埠鎮碧灣攔河閘除險加固工程完成年度投資的80%。樂平市后港鎮、眾埠鎮、浮梁縣鵝湖-莊灣鄉、蛟潭鎮、江村鄉等5個防洪工程已全面完工,樂平市十里崗鎮、浮梁經公橋-勒功鄉、西河竟成鎮(三河段)等3個防洪工程正在緊張施工。投入1209.18萬元實施農飲改造工程45個,新增供水人口1.5488萬人,占年度計劃的86.7%;樂平市和浮梁縣小農水項目縣建設,批復投資3200.2萬元,已完成投資約2709萬元,占批復投資的84.65%;實施高效節水灌溉工程,新增節水灌溉面積1308畝,完成投資206.03萬元;山塘整治開工84 座,完工50座,完成投資820萬元。
來源:中國水利網站 2016年12月3日
